施工進捗

現在工事中の一部のお客様をご紹介します

598件中456~460件を表示

進捗状況
「北広島市」杭打ち工事等

2023-09-13  こちらのA様の北広島市の高圧太陽光発電設備設置工事現場では、引き続き杭打ち工事、架台組立を行いました。杭打ち合計200本を超え224本まで打ち終えております!架台組立も順調に進んでおります(^^ゞ
>> 詳細を見る ]
進捗状況
「北広島市」杭打ち等

2023-09-12  こちらのA様の北広島市の高圧太陽光発電設備設置工事現場では、杭打ち196本まで打ち終わりました。200本まであと少しです!負けじと架台の方も組んでおります!
>> 詳細を見る ]
進捗状況
「北広島市」杭打ち工事等

2023-09-11  こちらのA様の北広島市の高圧太陽光発電設備設置工事現場では、杭打ち工事と架台組立を行いました。効率よく作業を進めております!
>> 詳細を見る ]
進捗状況
「北広島市」杭打ち工事
2023-09-08  こちらのA様の北広島市の高圧太陽光発電設備設置工事現場では、引き続き杭打ち工事を行いました。大変な作業ですが一本一本丁寧に打ち込んでおります!
>> 詳細を見る ]
進捗状況
「北広島市」工事開始

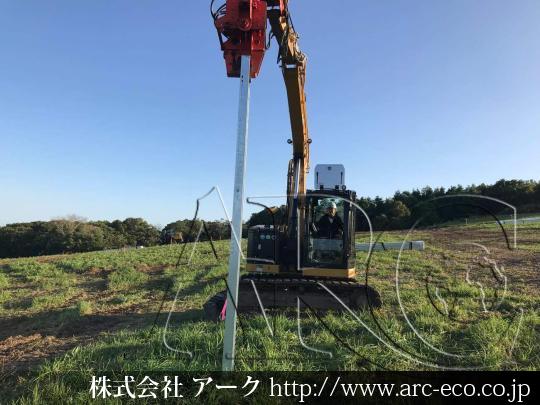

2023-09-07  A様の北広島市の高圧太陽光発電設備設置工事が開始しました(^-^)/こちらの発電所にはJinko製570Wのパネルが4372枚設置されます。杭打ち工事から始まりました。562本中33本打ち終わりました!先は長いですが気合入れて作業に取り組みます(^^ゞ
>> 詳細を見る ]

598件中456~460件を表示
